Installer solceller selv

Spar penger skaff komplett solcelleanlegg fra Tyskland

Her er en kort oppskrift pÄ hvordan man kan spare en god del ved Ä
importere og installere mye av solcelleanlegget selv.
Det er lettere enn man tror, det mÄ bare gjÞres noen undersÞkelser pÄ forhÄnd.
Velg kvalitetspanel.
VĂ„rt valg falt pĂ„   Solaredge inverter med optimizere.
Og LG 340w solcellepaneler og K2-festesystem til takstein tak.

KjĂžpe solcellene

Etter mye surfing og mange e-poster med prisforspĂžrsel til butikker, falt valget pĂ„ mg-solar-shop i Tyskland de har veldig god service og svarer fort pĂ„ e-post.

De har ogsĂ„ mulighet for Ă„ bruke PayPal men det blir ca 5% dyrere, bank overfĂžring er billigest og det er en seriĂžs nettbutikken.
I Sverige er solcellene billige, lav kurs hjelper veldig, men Tyskland er nok billigere.

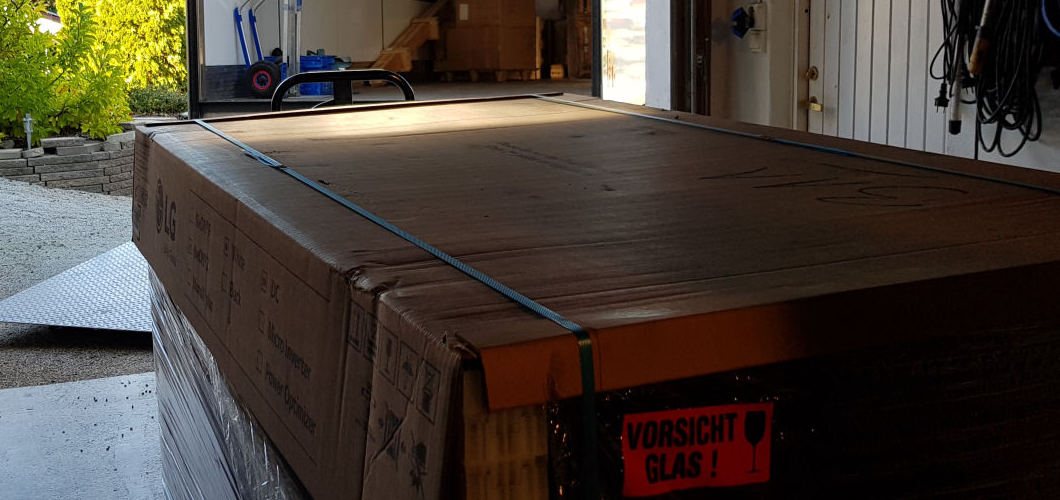

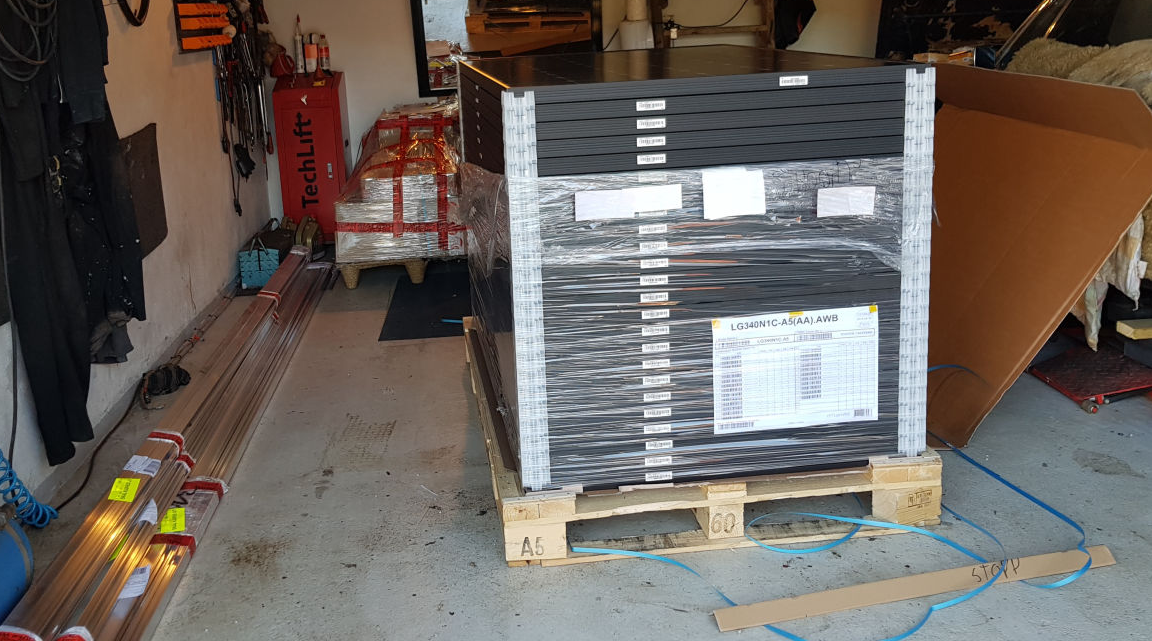

De 2 bildene under der har Schenker nettopp kommet med 700 kg komplett anlegg

Mobirise
gramila.no
NĂ„ er det bare Ă„ stĂ„ pĂ„ og fĂ„ montert  fester, paneler mm!
Det tok ca 5 dager etter solcellene var bestilt til pakkene pÄ 700 kg kom med Schenker til min garasje, kom til Oslo ca dagen etter bestillingen men tollen somlet par dager.
Frakt fra Tyskland ca 4000 kr.
*Husk Ä bestille K2 fester for Ä montere Optimizerene, det fikk ikke jeg med og mÄtte lage egne.

Jeg brukte ca  7 til 10 kvelder pĂ„ montere alt, ca 40 50 timer.

Hvis du skal legge opp kabler og koble sammen panelene selv, mÄ du fÄ lov og ha opplÊring av installatÞren, sjekk pÄ forhÄnd med firmaet du vil bruke.
Elektriker sjekker flere ganger underveis og ser at alt er riktig gjort.

Puslet vel en 3 4 kvelder med Ä feste inverterkabler ordentelig og tette huller med Tec 7, der ledningene gÄr inn i huset

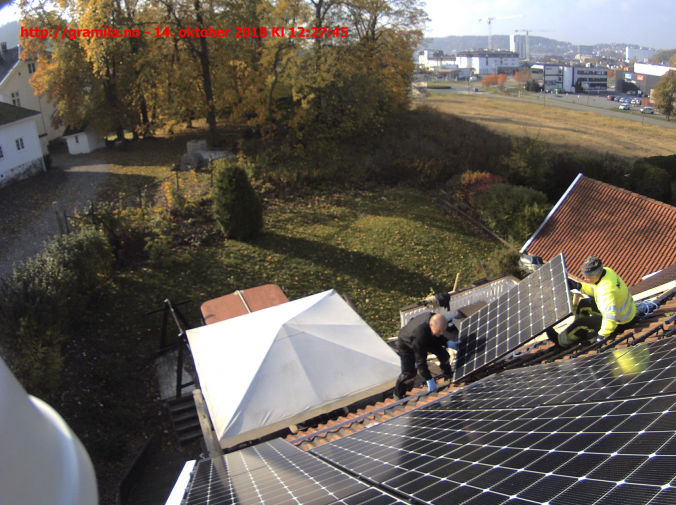

Fikk en bror og en kamerat til Ä hjelpe meg med Ä fÄ opp solcellene pÄ taket.

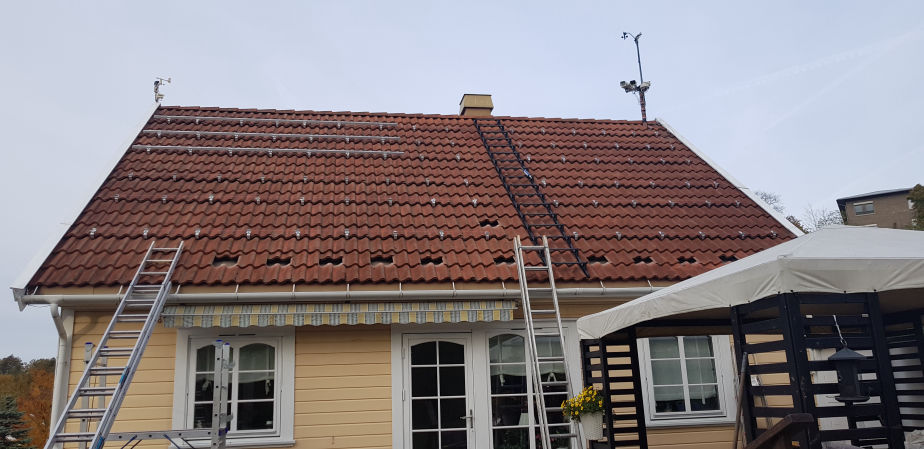

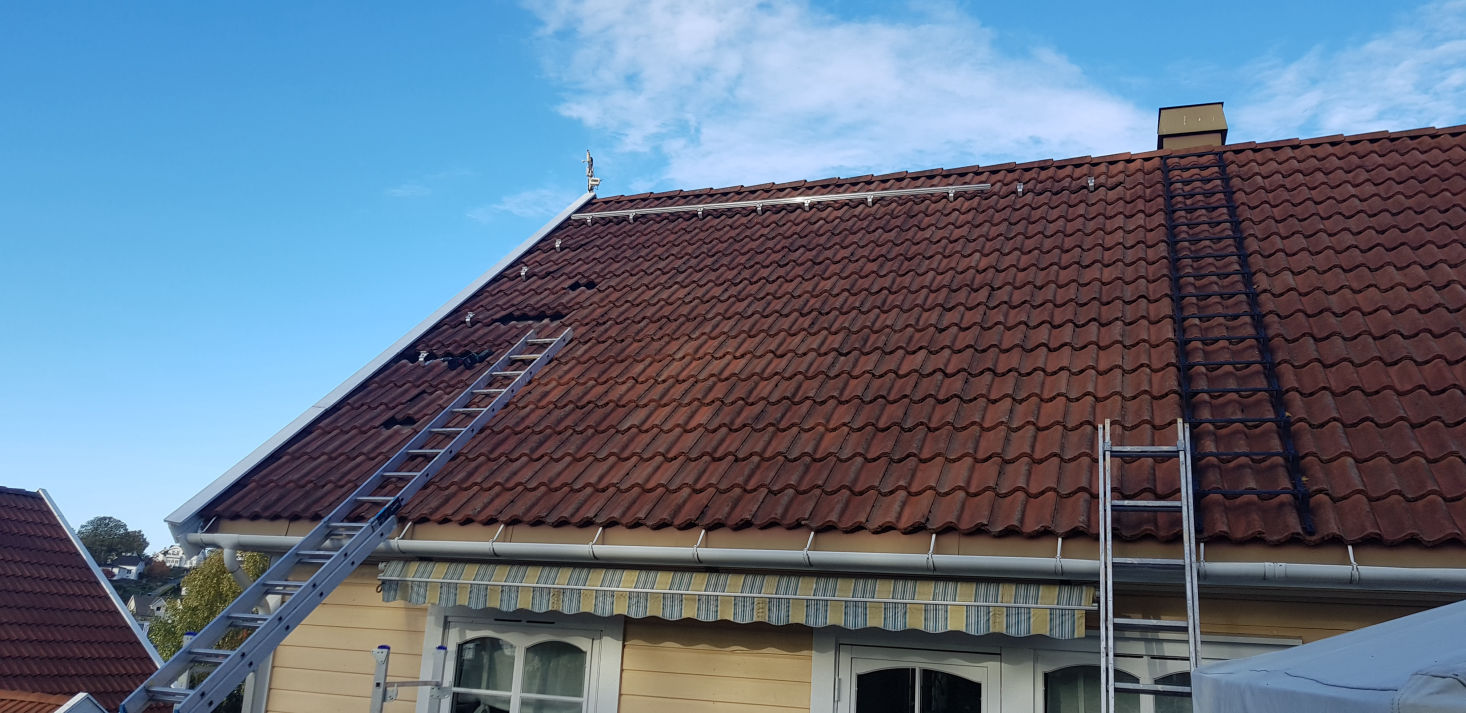

Skyv opp taksteinene der festene skal vĂŠre!

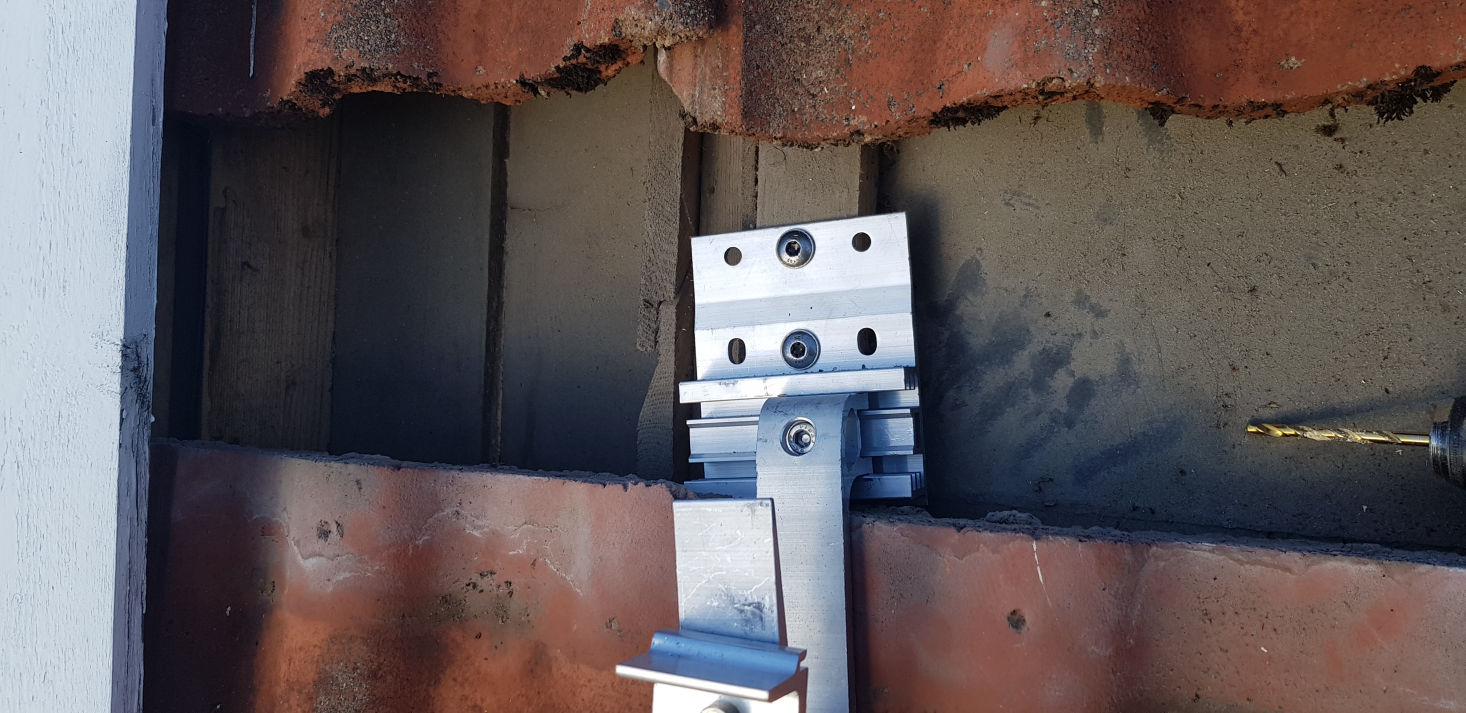

Man bÞr forborre der de store treskruene skal vÊre, sÄ ikke sperrene sprekker.
Ha to driller en til borring og en til Ă„ skru med.
Det er ogsÄ lurt Ä bruke Tec 7 i hullene fÞr skruen settes inn
Mobirise
Mobirise

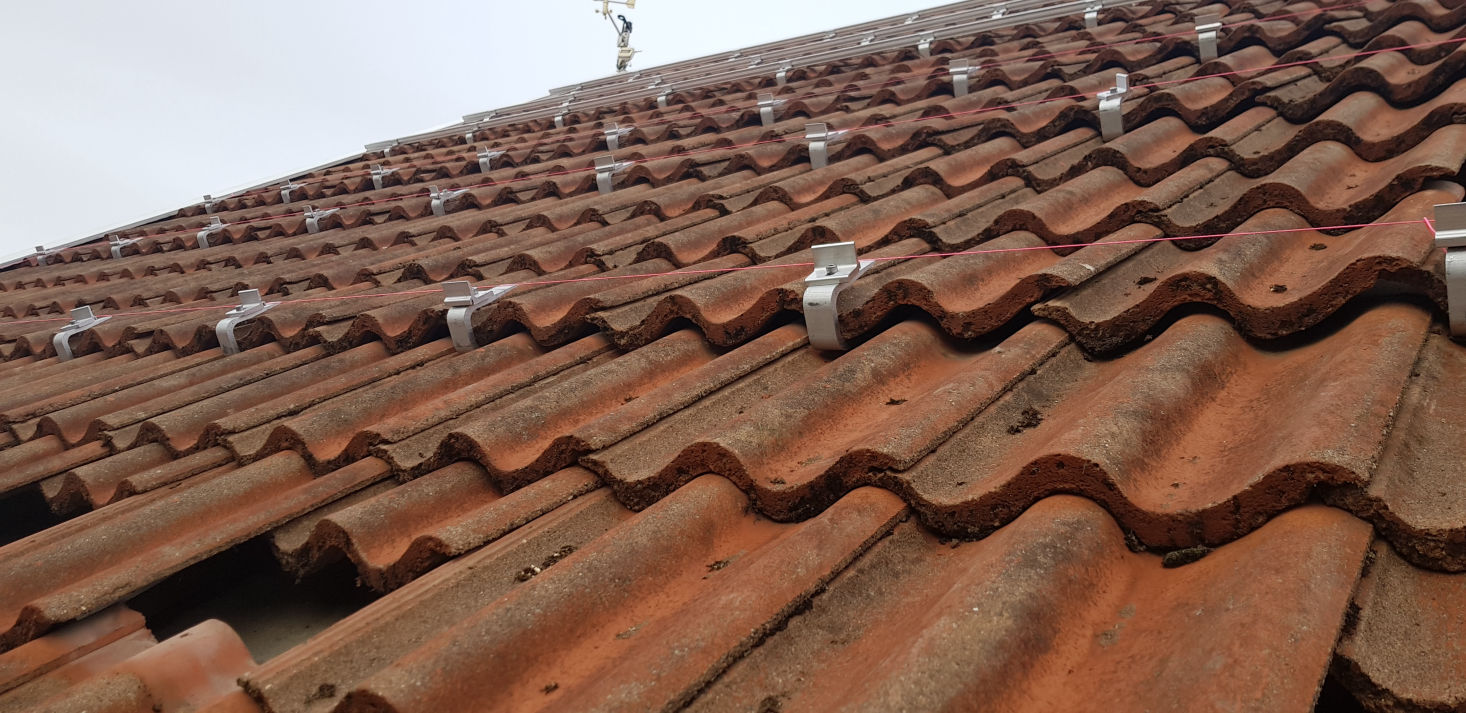

Begynner Ă„ hjelpe nĂ„  andre kvelden er ferdig

Snart ferdig med festene

Mobirise
Pass pĂ„ at festene er like hĂžye +- 1 mm!
Bruk en snor bÄde og sjekk bÄde vertikalt og horisontalt.

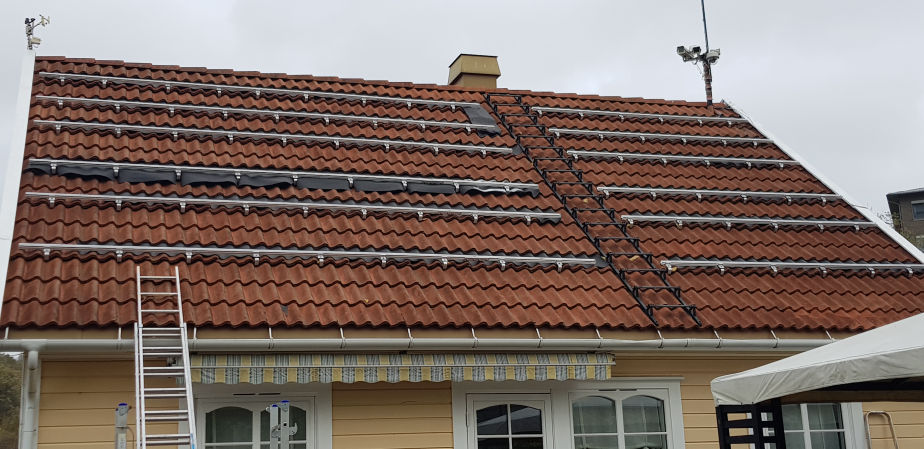

La for sikkerhets skyld pÄ papp over gliper i mellom taksteinene slik at vann ikke sÄ letter blÄser under dem.

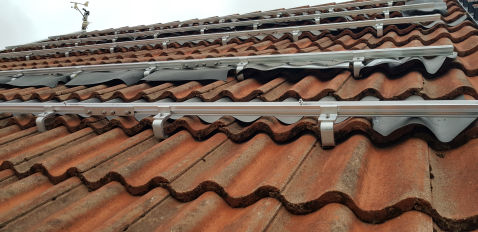

Glipene kommer av at festene som er en 7 - 9 mm tykke lĂžfter taksteinen litt opp.

Klikk for stĂžrre bilder.

Mobirise

Bruk tusj og merk hvor optimizerene skal vĂŠre

Fest dem litt til hĂžyre/venstre for midten av panelene slik at de ikke kommer for nĂŠrme
koblingsboksene under panelene.
Ca 15 cm utenfor senter av panelene.

Det blir 1 m mellom hver optimizer, sÄ nÄr man har merket av fÞrste sÄ er det bare Ä merke for hver meter bortover.

Mobirise

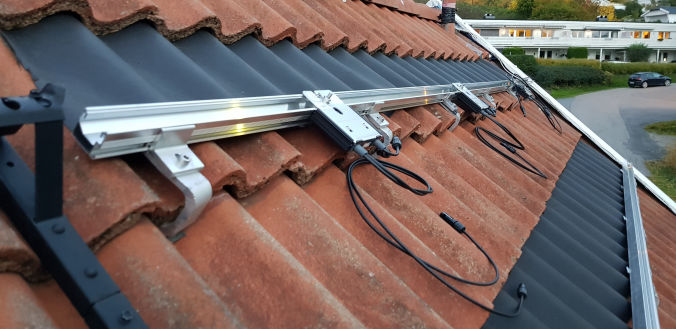

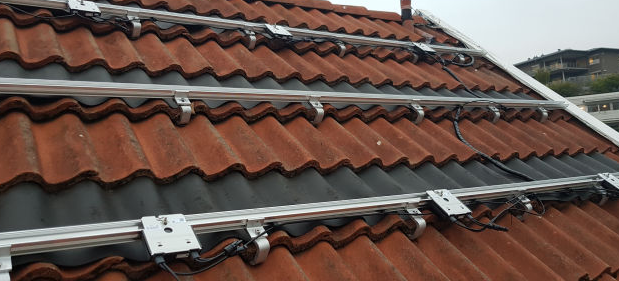

Ledningene skal festes med klips til skinnene

Viktig at kablene ikke ligger og gnisser pÄ takstein.

Mobirise

Esken de ble transportert i.

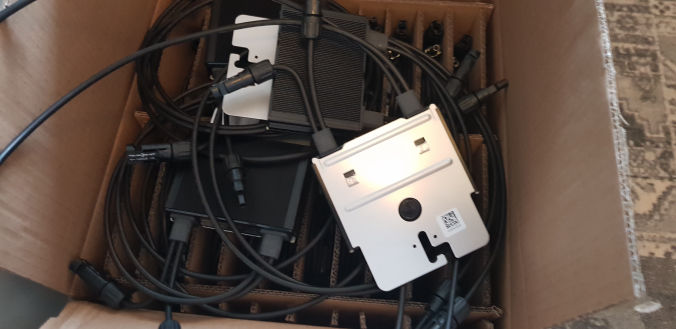

20 stk pr eske

Mobirise

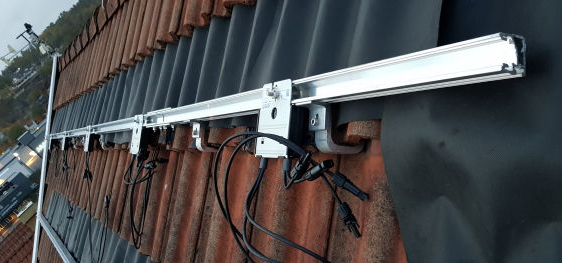

Optimizere skrues godt fast

Skru optimizer'ene godt fast slik at de fÄr jording.
Alle skinnene mÄ ha felles jord-ledning.
Man trenger ikke ha jord fra sikringsskapet. Kun optimizere som mĂ„ vĂŠre koblet sammen med felles jord.
Solaredge sa systemet var dobbelt jordet og egentlig ikke trengte Ă„ jorde noe, men skader ikke.

Mobirise

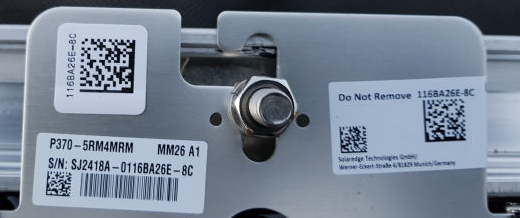

Noter alle strek-kodene pÄ ett ark

Ta bilde av dem eller bruk appen til Solaredge
som er beregnet til Ă„ scanne strekkoder.

Mobirise

Ark med oppstilling av optimizere/paneler

Hvis noen optimizere gÄr i stykker sÄ er det mye lettere Ä finne hvilken som er Þdelagt.
De mĂ„ ogsĂ„ registreres i solaredg's "monitoring software" der kan man se produksjon for alle eller for eller for hvert panel  og mye mere man kan gjĂžre der.

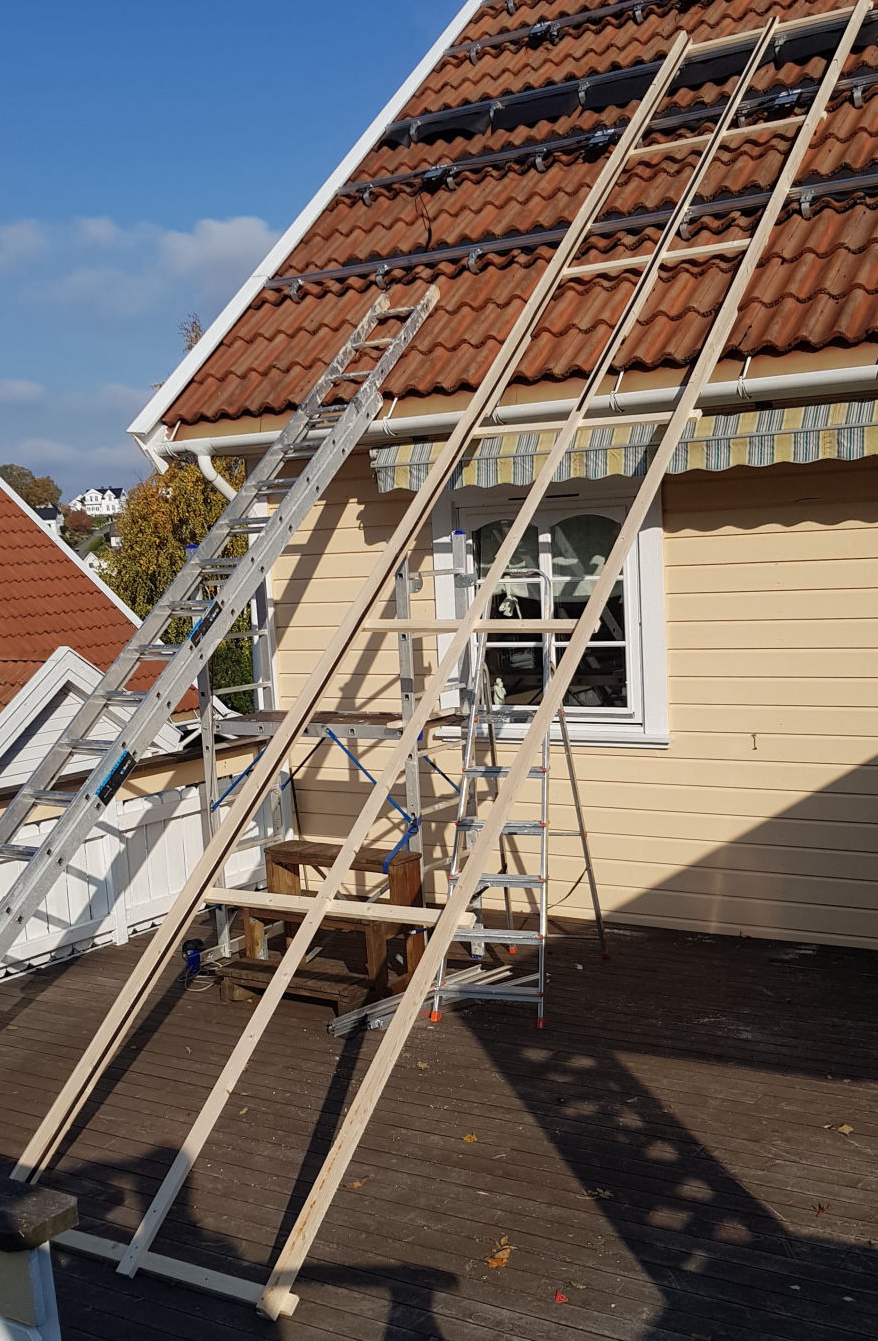

En  lettvint og sikker mĂ„te og fĂ„ panelene opp pĂ„ taket, er Ă„ lage en sklie av lekter !
KjĂžpte ca 50 m med lekter og skru sammen med lange treskruer,
Tidsbruk ca  1.5 time.

Mobirise

Enkelt Ă„ lage, trenger drill, skruer og sag.
*Det er viktig Ä montere fÞrste panel rett, merke med tusj pÄ skinnene nedover der de andre skal festes.
Samme avstand i fra kanten av taket*

BĂŠr bort panelet og legg i bunnen fest en lĂžkke rundt med tau

LĂžnner seg Ă„ hjelpe til litt i tilfelle tauet skulle hoppe av

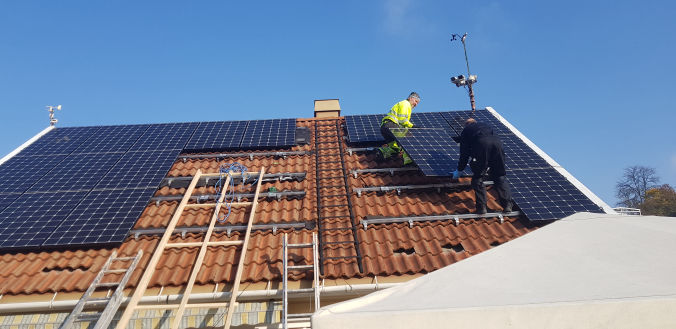

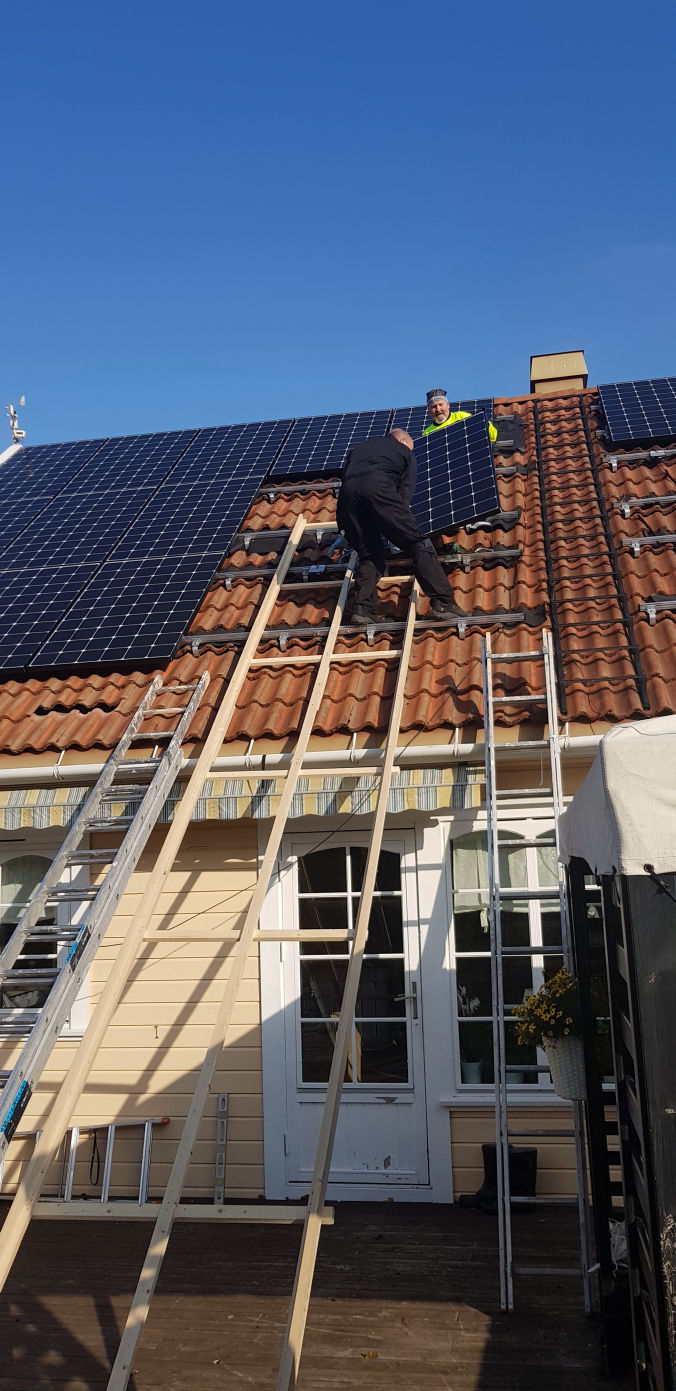

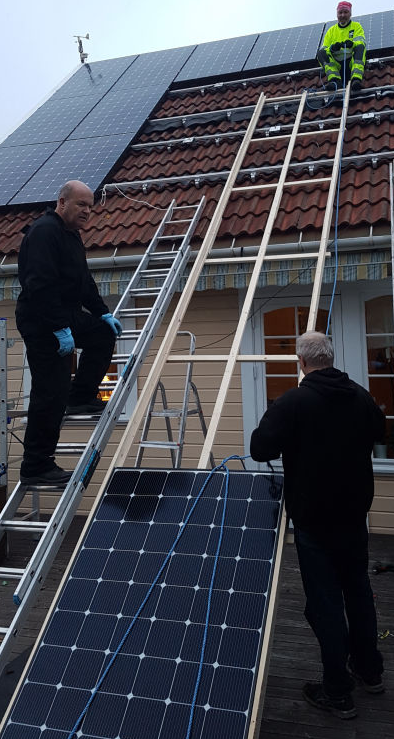

SÄ opp pÄ taket for Ä hjelpe til med Ä bÊre

Mobirise

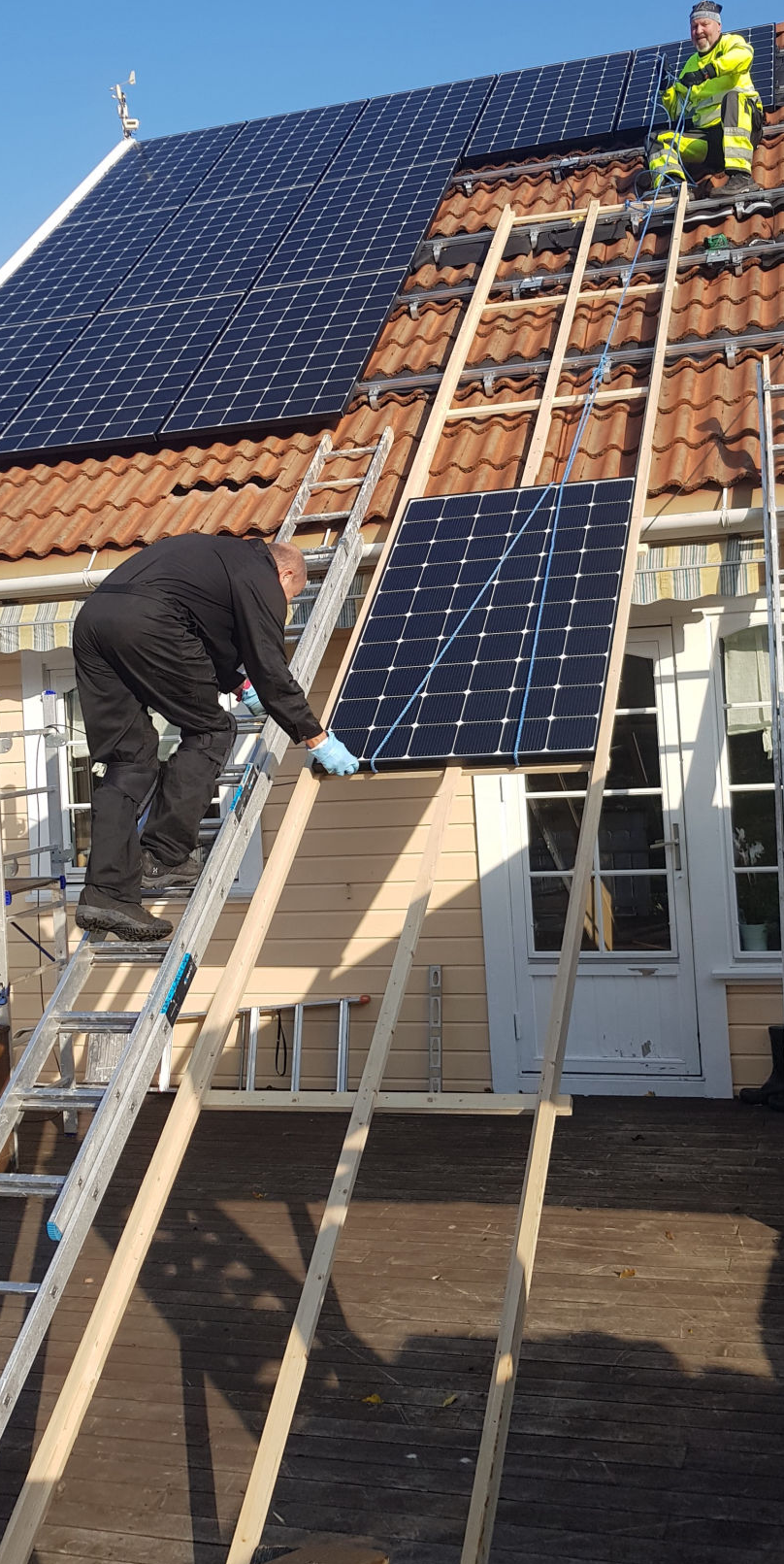

BÞr vÊre to nÄr man bÊrer panelene.

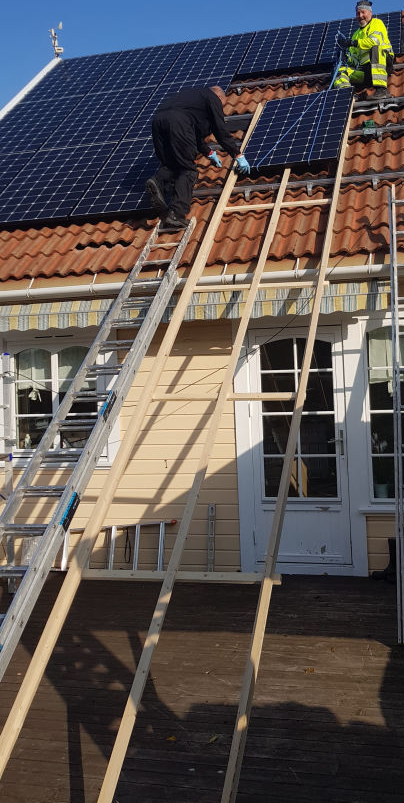

Etter et par kvelder sÄ var alle panelene lÞftet opp og montert fast med momentnÞkkel.
Teipet litt tÞy rundt verktÞyene i tilfelle man skulle miste dem pÄ panelene.

Mobirise

Bruk sikkerhetsnor

Det gjorde ikke vi(ikke lurt)

Mobirise

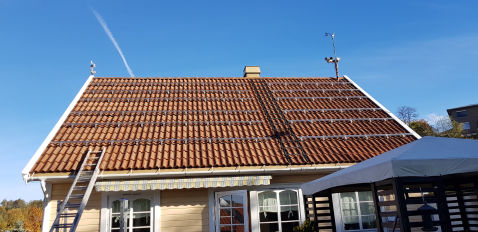

Begynner Ä ta form nÄ

Blir fint, slipper Ä kjÞpe hollandske takstein nÄ.

Mobirise

Ved montering av Solaredge bÞr man bÞr mÄle volten for hvert panel som monteres.
Hver optimizer gir kun ut 1 V nÄr panelet er montert og ikke optimizerene er koblet til sikringsskapet.
Det er for sikkerheten ved brann og montering.

Sett inn 2 ledninger ( + -) i hver ende av mc4 kontaktene som utgjÞr en string, la dem henge ned pÄ bakken for lettere Ä mÄle med multimeteret.
For hvert panel som monteres sÄ skal spenningen Þke med ca 1 V.
Hvis ikke spenningen Þker sÄ er ikke mc4 kontaktene ordentelig i eller det er feil pÄ optimizer / panel.
*Husk det mÄ vÊre dagslys for Ä mÄle for da produserer panelene strÞm.
Bytt over ledningene til neste string nÄr alle er montert. PÄ dette anlegget er det 12V i hver string nÄr alle er montert..

Mobirise
Fylt opp med 24 LG 340w og 5 stk Ja Solar 320w
Mobirise
Garasjen har 10 LG 385W paneler.
Effekt tilsammen er 13440Wp
Mobirise

Samlet ledningene fra 2 sett seriekoblede paneler

Kablene bĂžr merkes med + - og hvilken streng de kommer i fra.
Da er det lettere og koble ledningene riktig til inverteren.
Kabler kan merkes RØD for positiv faseleder, og HVIT for negative faseleder.

Man kan mÄle + - ogsÄ med multimeter,men hvis det er flere strenger sÄ mÄ de merkes.
Strenger er jo feks. som her 24 paneler der 12 og 12 er koblet sammen, da er det 2 strenger med 2 ledninger fra hver streng.

Mobirise

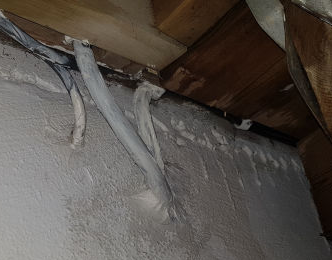

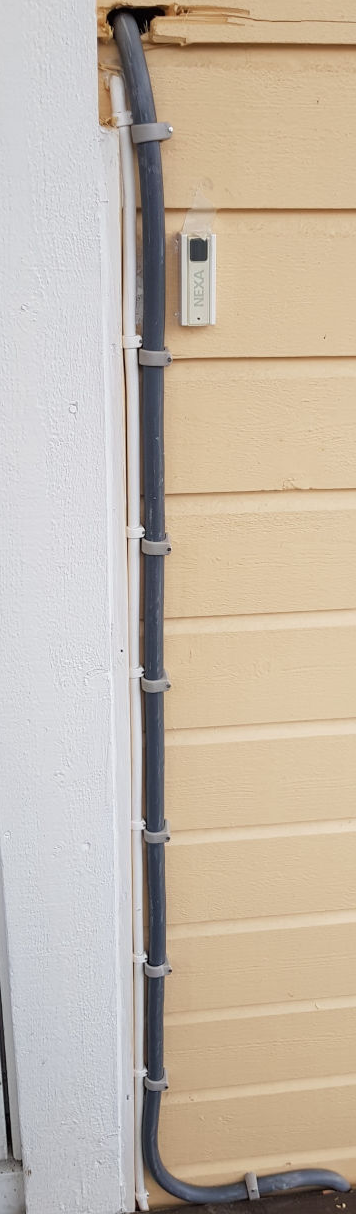

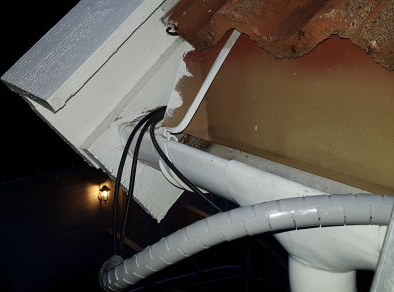

Borret hull ned bak tankrennen

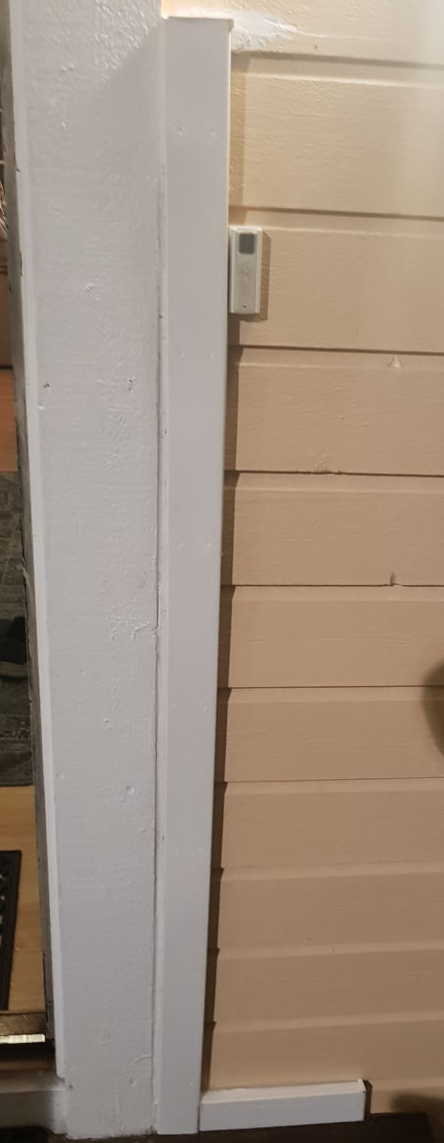

La en hvit ledningssamler fra Biltema rundt de 4 ledningene og ned mot hullet.
Slik at de ikke skal bli slitt av vÊr og vind la ogsÄ Tec 7 i hullet.

Mobirise

Ned langs hjĂžrne kassen

Plast klammer fra Biltema

Mobirise

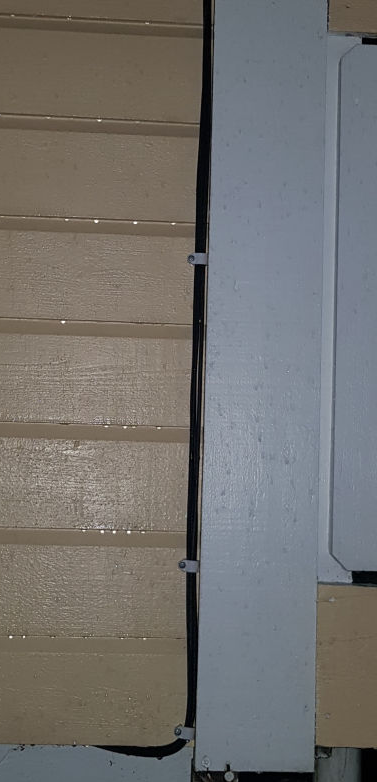

 4 ledningene fra panel strengene (2 stk)

Ledningene ble festet under kledningen.

Det mÄl settes opp skilt pÄ husveggen som sier at det er solceller pÄ huset.

Og Merking av spenningsfÞrende ledere pÄ DC siden skal ha en varig merking med indikering om at spenningsfÞrende deler
kan vĂŠre spenningssatt etter fra kobling

Mobirise

Biltema's plast klemmer er kjekke Ă„ ha

Mobirise

Festet med plast klammer

Alt er godkjent av elektriker.

Mobirise

StrĂžm og solcelle kabler inn til inverteren

Tec 7 i hullene.

Mobirise

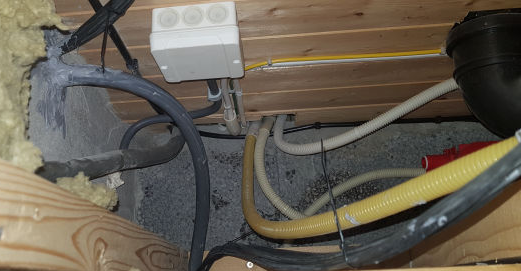

StrĂžmkabel 32A inn til sikringsskap fra inverter i kjelleren

Elektrikkeren som la inn kabelen var litt uheldig med borringen.
Men det ble fikset med Tec 7 og stifter.

Mobirise

Lednings skjuler fra Biltema

Maling over det reparerte borre hullet kommer.

Mobirise

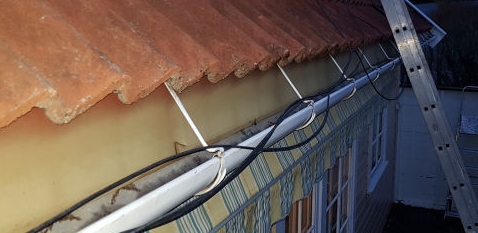

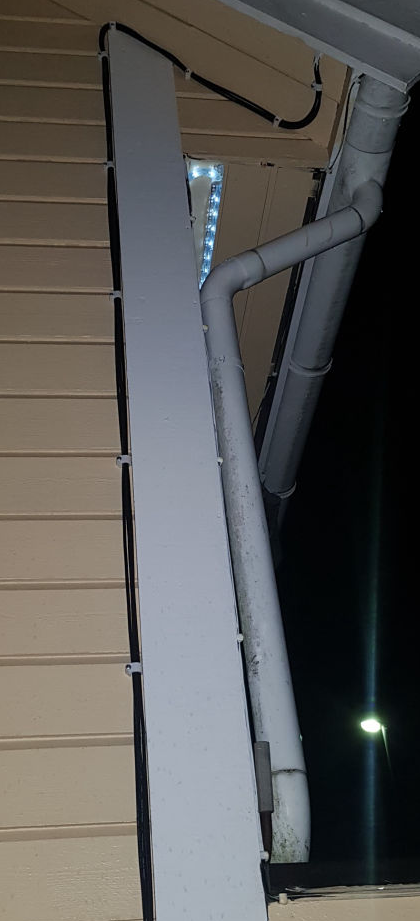

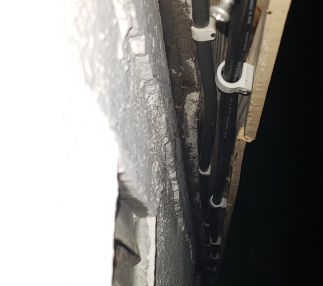

StrĂžm og solcellekabler inn utenifra

Kablene ligger over innertaket  sĂ„ de blir usynlige

Mobirise

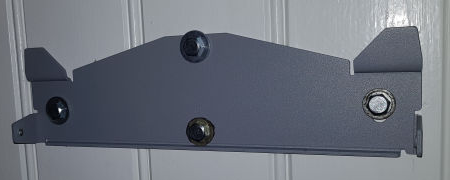

Festet med franske treskruer

Inverteren veier 33 kg sÄ den mÄ festes godt

Mobirise

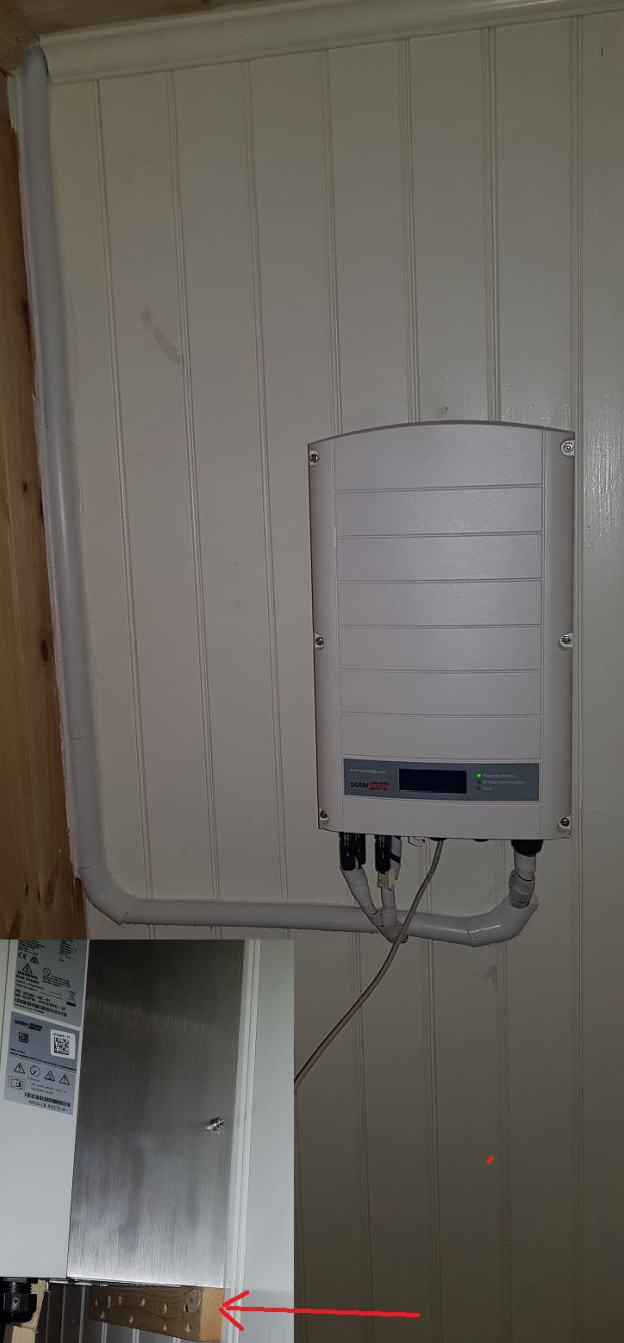

Inverter ferdig festet

StĂžttet opp med en ekstra list.
Nettverkskabelen festes senere.

Nettverkskabelen fĂžres inn i egnet inngang og puttes inn i hovedkortet.

Mobirise

Bruk av tang for Ä sette pÄ mc4 kontakt

Tangen ble bestilt sammen med solcellene fra Tyskland og kostet ca 1500 kan sikkert fÄes billiegere pÄ ebay.
FÄr du lov Ä koble kontakten selv sÄ pÄ at pluss og minuskablene fÄr riktig + - kontakter
PrÞv kontaktene pÄ inverteren merket + - for Ä sjekke om det er den riktige kontaktypen.

Mobirise

Flytt sikring for 3 fase it-nett

For de som har Solaredge inverter og 3 fase it (delta) - nett sÄ mÄ sikringen flyttes over til venstre, klikk for stÞrre bilde.

Mobirise

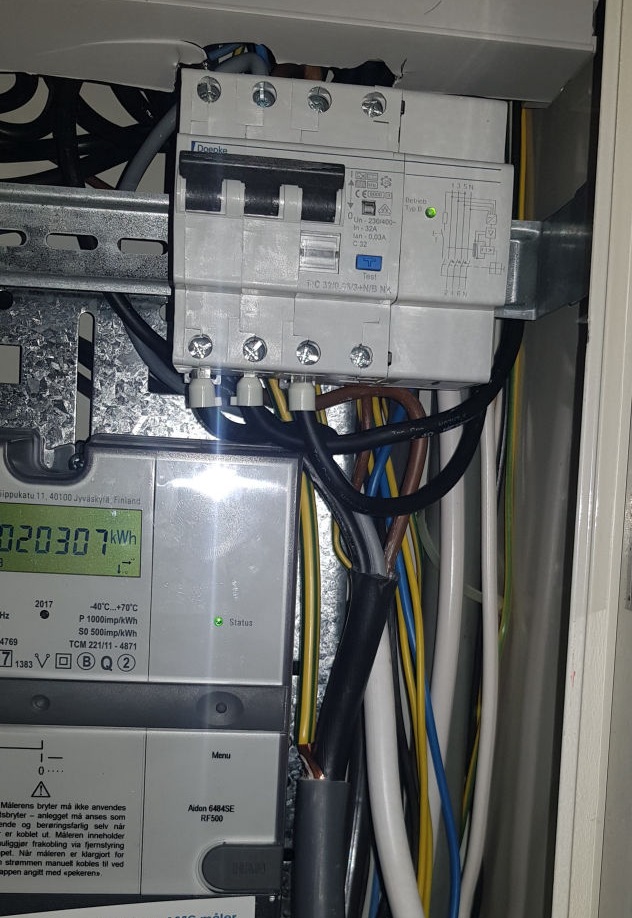

Sikringen er montert 32 A

Etter elektrikkeren har installert B sikring med jord feil vern. sÄ mÄ man inn i menyen og velge delta it-nett og sprÄk++.
Skru sĂ„ pĂ„ dekselet og slĂ„ pĂ„ bryteren under,
start sĂžking etter solceller.
Alt dette stÄr i bruker manualen som fÞlger med

Mobirise

SĂžknad om Ă„ bli pluskunde!
 For Ă„ kunne sende strĂžm som man ikke bruker ut pĂ„ nettet, sĂ„ pĂ„ man bli plusskunde hos Nettselskapet i omrĂ„det der man bor.

Tilkobling av inverteren til sikringskapet mÄ gjÞres av en elektroinstallatÞr.
Det er de som sender inn din pluskundeavtale til nettselskapet.

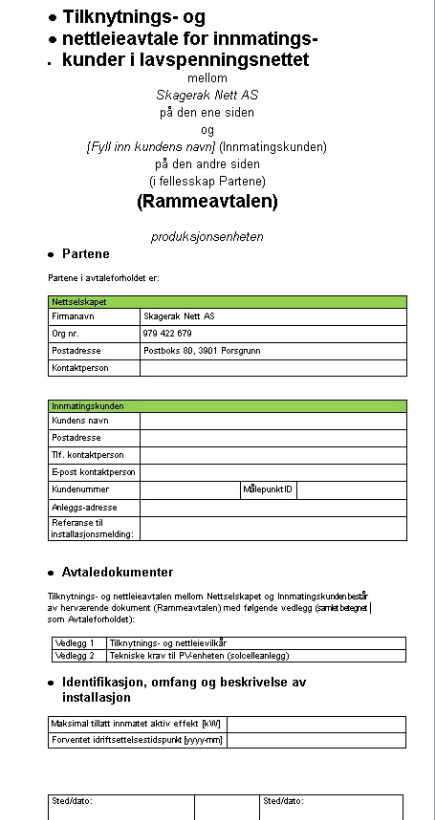

Her kan man se hvordan en slik avtale ser ut. (Er en docx fil)
Man fyller ut det man kan for sĂ„ og sende det pĂ„ e-post til installatĂžren.
I feltet "innmatet effekt" tar man antall paneler * med watt pr panel (Eks. 24 * 340W = 8.160KW

Kontaktperson og ref til installasjonsmelding fyller installatĂžren ut.

InstallatĂžren skal sende installasjonsmelding til nettselskapet i god (ca 14 dager) tid fĂžr arbeidet planlegges utfĂžrt.
Det sender elektroinstallatĂžr via Elsmart portalen.

Elsmartmeldingen er utformet slik at alle data for anlegget inngÄr i sendingen.
Nettselskapet vurderer om alle tekniske krav er ivaretatt og vil gjÞre en vurdering om det er tilstrekkelig nettkapasitet i omrÄdet.
Ved behov for tiltak mÄ dette avtales gjennomfÞrt fÞr tilknytningen av produksjonsanlegget kan godkjennes

Mobirise

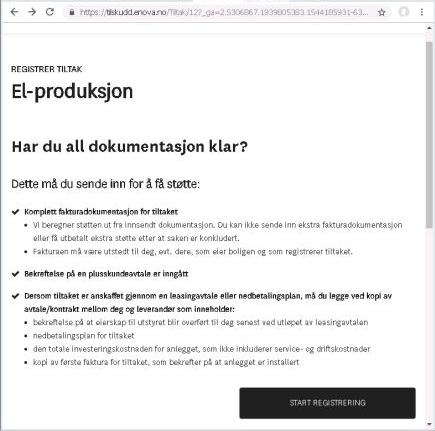

SĂžknad om ENOVA  stĂžtte til solcelleene!
Selve installasjonen av anlegget gir deg 7500 kroner i stÞtte. Resten av stÞtten avhenger av hvor stor kapasitet anlegget har. Du fÄr 2000 kroner per kW installert effekt, opptil 20 kW. Det betyr at du kan fÄ inntil 47.500 kroner totalt. Eks 7500 + 2000 * 8.16 = 23 820 kr i stÞtte.

Solcellene mÄ vÊre ferdig oppsatt og produsere strÞm fÞr man sÞker.
StĂžtte gis selv om man setter opp anlegget selv.

Disse vedleggene vĂŠre klare fĂžr sĂžknaden registreres.
*Godkjent plusskunde som man har fÄtt tilbake fra nettselskapet,
*Faktura med liste over alt utstyret som ble kjĂžpt,
*Kvittering for betaling av fakturaen (PayPal kvittering, bankutskrift),
*Momsfaktura (hvis anlegget er kjĂžpt i utlandet),
*Kvittering for betaling av momsfaktura.
Man sĂžker om stĂžtte her.

SÞkte om stÞtte kl 13 00 og 21 00 pÄ kvelden kom det e-post pÄ at stÞtten var innvilget.
Pengene kom pÄ konto i lÞpet av 2 3 dager.

Mobirise

FĂ„ best mulig betalt for overskudds strĂžmmen!
 Otovo var en av selskapene som betalte best for strĂžmmen pr KW i 2018.
Anbefaler nĂ„ LOS, bytt til LOS her

Det lĂžnner seg Ă„ bruke mest mulig av strĂžmmen selv, sĂŠrlig hvis man totalt betaler mer enn 1 kr kw til energi selskapet.

Mobirise

VerktĂžy som var i bruk under monteringen!
2 batteridriller med torq bits og bor til skruene.
1 MomentnĂžkkel til Ă„ stramme alle skruer.
1 Hammer til klammer
1 Multimeter til Ä mÄle volt etterhvert som panelene monteres
1 Mc4 monteringstang
1 Mc4 plast skrunÞkler til Ä stramme kontaktene nÄr de monteres.
1 Tusj
1 Meterstokk
1 Murersnor
1 Stige / stilajse
1 Jorledning med kabelsko/ skruer til Ă„ koble sammen k2-skinnene.
1 Vater til Ă„ feste fĂžrste panel, sjekk med meterstokk fra kanten

Hva produserer disse Solaredge smartpanelene

Adresse

Sol kysten
Sandefjord, Norge

Kontakt

Email: granholt@sfjbb.net
Telefon: +47 99025045

Linker

Hjemmeside : gramila.no
LOS Er bra for oss med solceller

Made with ‌

Landing Page Builder
